Р-Фарм ЯЗГЛФ: 8500 м² отделки — как считали объём и принимали работы
Разбор объекта: 8500 м² полов на Р-Фарм ЯЗГЛФ, материалы по зонам, почему инженерные узлы делали по факту, а не по проекту.
24 сентября 2026 · Главный инженер

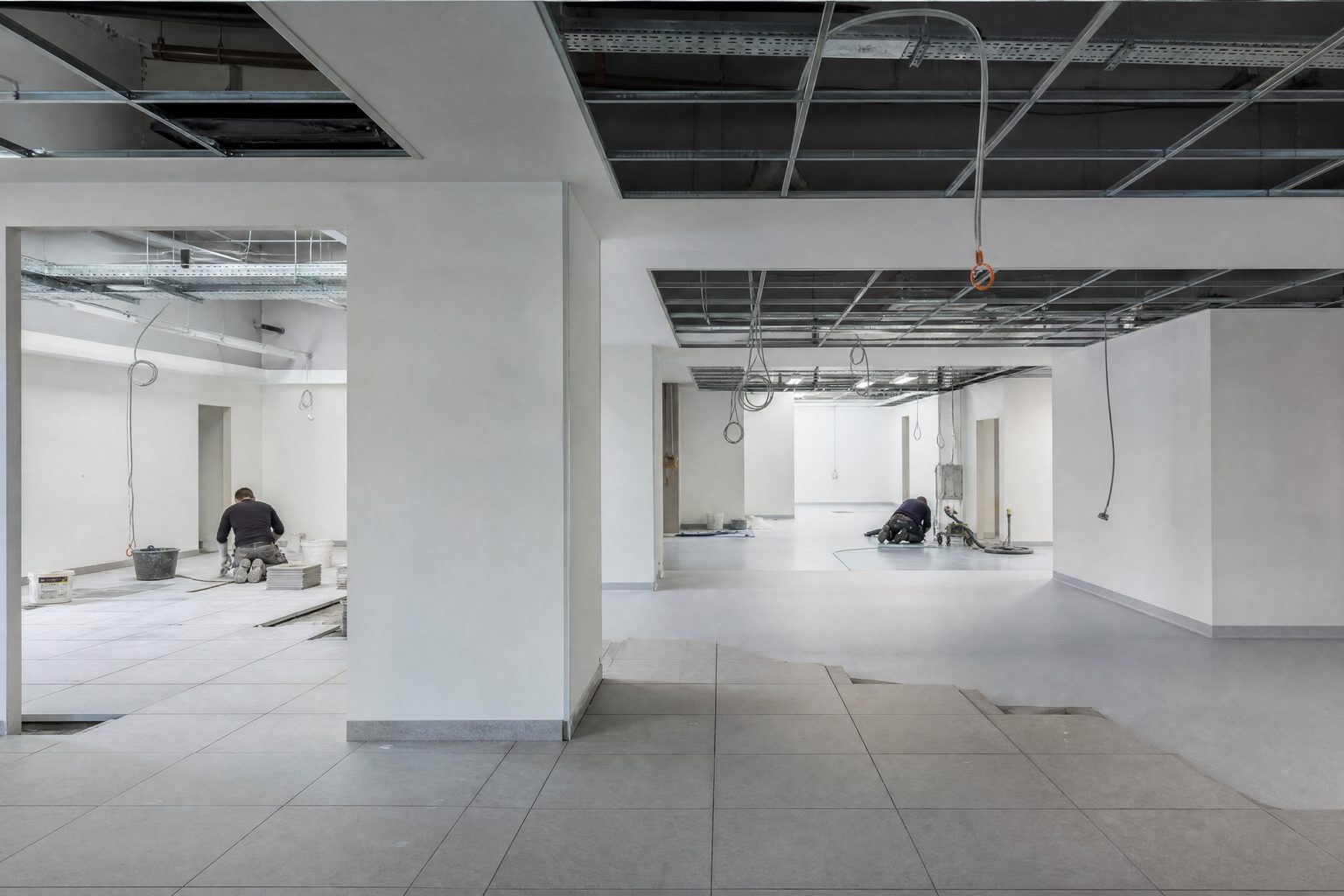

На объекте Р-Фарм ЯЗГЛФ мы сдали 8500 м² отделки по полу: склады, коридоры, вентиляционные камеры, административные и офисные помещения, бытовые зоны. Полы — керамогранит и антистатический линолеум, стены — ГКЛ под покраску, потолки — металлические кассеты Армстронг и грильято в административной части. Каждый узел, где проходила инженерия, перепроверяли по факту: проектная прокладка сетей с реальной расходилась.
Что именно считали в 8500 м²
Цифра 8500 — площадь по полу. Стены и потолки в неё не входят.
Это не придирка к формулировке. Когда от заказчика или генподрядчика приходит «объект на восемь с половиной тысяч квадратов отделки», первый вопрос всегда один: по полу или по поверхностям. В коридорах и вентиляционных камерах площадь стен больше площади пола, и от того, как прочитали цифру, зависит закупка, численность бригад и график. Разница между двумя прочтениями — не уточнение в ведомости, а другой бюджет.
Зоны распределились так: склады, коридоры, вентиляционные камеры, административные и офисные помещения, бытовые. Каждая группа — свой набор материалов и свой порядок работ. Склад и вентиляционная камера могут соседствовать по плану, но по технологии отделки это разные объекты: в камере работаешь между воздуховодами и опорными конструкциями, на складе — на открытой площади, где ограничение одно, ритм подачи материала.
Считать объём начали не с ведомости, а с обхода. Взяли планировки, прошли помещения, сверили габариты, отметили, где уже стоят опоры оборудования, где выведены закладные, где висят лотки. На это ушло время, но дальше именно эти обмеры легли в разбивку на захватки. Планировки и расстановка оборудования — та часть проекта, которая у заказчика меняется до последнего, и к началу отделки редко совпадает со стартовым комплектом.
Какие материалы легли в полы, стены и потолки по зонам
| Зона | Пол | Стены | Потолок |
|---|---|---|---|
| Склады | Керамогранит | ГКЛ, покраска | Армстронг, металлические кассеты |
| Коридоры | Керамогранит | ГКЛ, покраска | Армстронг, металлические кассеты |
| Вентиляционные камеры | Керамогранит | ГКЛ, покраска | Покраска |
| Административные и офисные помещения | Антистатический линолеум | ГКЛ, покраска | Грильято |
| Бытовые зоны | Керамогранит, антистатический линолеум | ГКЛ, покраска | Армстронг, металлические кассеты |
Керамогранит взяли туда, где по полу ездит техника и где регулярно моют: склады, коридоры, камеры. Антистатический линолеум — там, где к покрытию есть требование по отведению заряда и где швы свариваются в сплошное полотно. Что ляжет в конкретное помещение, определял не наш вкус, а технологическое задание по этому помещению.
Металлические кассеты Армстронг в производственной и складской части — потолок, который снимается, моется и ставится обратно. Грильято в административной зоне — открытая система, замкнутая плоскость там не требуется, зато к светильникам и решёткам подобрался без разборки. В вентиляционных камерах потолок красили: над головой воздуховоды, подвесной системе там некуда встать.
ГКЛ с покраской прошёл по стенам через весь объект без исключений. Один тип листа, один профиль, один набор шпаклёвок, одна система колеровки. Каждый дополнительный тип материала — это отдельная позиция в журнале входного контроля, отдельная партия и отдельный риск сорванной поставки; на объекте такого размера однородность решения по стенам сняла с нас часть этих рисков сразу.
Почему узлы с инженеркой вели по факту, а не по чертежу
Все узлы, которые затрагивает инженерия, у нас всегда работы с фактом. Не потому что не читаем чертежи. Потому что наложение всех разделов инженерии на площадке расходится с проектом: вентиляция разошлась с электрикой по отметке, лоток пошёл ниже, чем в модели, трубопровод обошёл колонну не с той стороны. И в конкретном помещении примыкание потолка к воздуховоду выглядит не так, как на разрезе.
На отделке это вылезает в трёх местах. Примыкание подвесного потолка к тому, что сквозь него проходит: воздуховоды, гильзы, кабельные трассы. Проходы инженерии через стены из ГКЛ — каркас режется, усиливается и обходится по факту, а не по узлу из альбома. И пол: закладные под оборудование, трапы, отметка чистого пола относительно уже смонтированных опор.
Порядок выстроили так. Перед каждым помещением с инженерией — совместный обход с монтажниками соответствующего раздела. Смотрим, что уже смонтировано, что ещё придёт, где сеть пройдёт окончательно. Фиксируем на месте эскизом, фотографией, отметкой на планировке. И только после этого выпускаем каркас под ГКЛ или размечаем подвесы.
Сделаешь наоборот — смонтируешь по чертежу и будешь ждать инженерию — потом вскрывать зашитое.
Здесь обычно ошибаются те, кто планирует отделку линейно: закрыл контур, зашил стены, повесил потолок, ушёл. На 8500 м² по полу расхождение проекта и факта — не единичный случай, а поток, и он накапливается по количеству узлов. Один узел на переделку — лист гипсокартона и часть смены, терпимо. Когда таких узлов набирается по складам, коридорам и камерам, это уже сдвиг по всей захватке: каждый требует согласования, и бригада стоит не на переделке, а в ожидании ответа.
Чем подтверждали приёмку: АОСР, журналы, исполнительные схемы
Комплект по объекту собирался из четырёх составляющих: акты освидетельствования скрытых работ, исполнительные схемы, общий журнал работ, журнал входного контроля.
АОСР закрывали всё, что уходит под чистовую отделку и потом недоступно осмотру: подготовку основания под покрытие пола, каркас перегородок и подшивки до зашивки листом, узлы примыканий, огрунтовку. Правило простое — если после следующей операции этого уже не увидеть, оно освидетельствуется до неё. Соблазн пропустить этап на отделке большой: работа идёт быстро, бригада ушла дальше, акт «оформим потом». Потом означает, что подписывать будут по памяти, а при сдаче объекта этот акт станет предметом спора.
Исполнительные схемы по отделке многие подрядчики считают формальностью. На объекте с такой плотностью инженерии — нет. Схема фиксирует, где реально прошёл каркас, где сделано усиление под навесное оборудование, где отметка чистого пола отличается от проектной и на сколько. Когда заказчик потом захочет повесить на стену шкаф или поставить дополнительный узел, ответ про закладную будет в схеме, а не в чьей-то памяти.
Журнал входного контроля вели по каждой партии: керамогранит, линолеум, лист, профиль, шпаклёвки, краска, кассеты, грильято. Смотрели соответствие маркировки документам поставки, целостность упаковки, расхождения по партии и по оттенку. Оттенок — отдельная тема: разные партии одного артикула на смежных площадях дают видимую границу, и перекладывать уложенный пол дороже, чем отбраковать поставку на приёмке.
Общий журнал работ шёл параллельно и по факту стал главным инструментом разбора спорных ситуаций. Вопрос «почему это помещение не закрыто в срок» решается записями за те дни, а не перепиской.
Где расхождение проекта и факта съедало время
Скажу прямо: счётной цифры по количеству узлов, которые пришлось перепривязывать, по этому объекту у нас нет. Отдельный реестр не завели, расхождения фиксировали в общем порядке — через журнал и эскизы к АОСР. Это наша недоработка. На следующих объектах ведём отдельную таблицу узлов с инженерией: по каждому помещению записано, что в проекте, что по факту, кто согласовал изменение и какого числа.
Смысл этой таблицы не в отчётности перед заказчиком, а в планировании. Когда с первых захваток видно, сколько узлов ушло в переделку, срок на остальные помещения можно пересчитать честно и не обещать того, чего не будет. Без реестра оценка идёт на глаз, а на глаз она всегда оптимистичнее, чем выходит в жизни.
Второе изменение: отделку в помещение не пускаем, пока по нему не подписан обход с инженерными разделами. Раньше это была рекомендация, теперь условие открытия захватки. Вскрытие зашитого потолка ради одного воздуховода стоит материала, повторного акта, повторной уборки и повторной приёмки — четыре позиции вместо одного обхода на входе.
Третье касается административной зоны. Грильято и антистатический линолеум там смонтировали позже производственной части. Не потому что зона второстепенная — офисные помещения на расширении последними освобождаются от нужд стройки: там сидят люди, хранится инструмент, идут согласования. Вписать их в общий ритм с производством не получилось, и мы заложили административную часть отдельным этапом.
Вопросы и ответы
Сколько составляет объём отделки на объекте Р-Фарм ЯЗГЛФ
8500 м² по полу, без учёта площади стен и потолков — это склады, коридоры, вентиляционные камеры, административные, офисные и бытовые зоны.
Какие материалы применили для полов на фармацевтическом объекте
Керамогранит и антистатический линолеум — выбор материала зависел от зоны.
Чем подтверждается приёмка отделочных работ на таком объекте
АОСР, исполнительные схемы, общий журнал работ и журнал входного контроля.
